Molinos de viento de ministro marroquí llegan al Sáhara Occidental ocupado
68445a751f3cf_PacificProspect_27.05.2025h

Componentes de molinos de viento para otro controvertido parque eólico están llegando al territorio ocupado.

11 junio 2025

Imagen: componentes de molinos de viento para el proyecto Bir Anzarane, vistos llegando a Tenerife el 28 de mayo de 2025. Descargar en alta resolución aquí.

En la tarde del 7 de junio de 2025, los primeros molinos de viento pertenecientes a una empresa participada por el primer ministro marroquí, Aziz Akhannouch, llegaron al puerto de El Aaiún, en el Sáhara Occidental ocupado.

Los molinos serán transportados por tierra hacia el sur, hasta Dajla, donde la empresa Green of Africa Dakhla posee un permiso para construir el parque eólico Bir Anzarane, de 360 ​​MW. Western Sahara Resource Watch (WSRW) informó por primera vez sobre el proyecto en 2021.

BBC Greenland (IMO 9427079) llegó al puerto de El Aaiún la tarde del 7 de junio de 2025.

Según ha sabido WSRW, este es el primer cargamento para el proyecto Bir Anzarane. El envío, recogido en el puerto español de Granadilla, se transportó a bordo del buque BBC Greenland

Según el periódico marroquí TelQuel, Green of Africa Dakhla pertenece en un 70% a Green of Africa (una empresa conjunta fundada por O Capital Group y Akwa), y en un 30% a la empresa francesa Vinci. O Capital Group está controlado por la familia marroquí Benjelloun, mientras que Akwa está controlada por la familia del primer ministro marroquí.

Según se informa, el objetivo del parque eólico es asegurar la energía para una planta desalinizadora en Casablanca, a varios miles de kilómetros de distancia.

WSRW escribió a Vinci en febrero de 2025 sobre su participación en Green of Africa, pero no ha obtenido respuesta.

Existen varios aspectos problemáticos en los proyectos energéticos ilegales de Marruecos en el territorio que mantiene bajo ocupación extranjera. Uno de ellos es que estos proyectos enriquecen aún más al rey marroquí y a su círculo íntimo. En mayo, la empresa privada del rey, Nareva, ganó una importante licitación que incluía la construcción de una línea de transmisión de 1.400 km para transportar la energía generada en el Sáhara Occidental a Marruecos. El pueblo saharaui no ha autorizado al Gobierno marroquí a establecer dicha infraestructura en su territorio.

Se observa al Pacific Prospect descargando el cargamento chino en Tenerife el 28 de mayo de 2025. El mismo cargamento ya se dirige a El Aaiún, donde llegará el 7 de junio de 2025. Descargar imagen de alta resolución.

Los nuevos componentes de los aerogeneradores que llegan al Sáhara Occidental fueron producidos en China, según se informa por Goldwind, un fabricante líder. La logística del transporte está gestionada por Sky Fusion Global Supply Chain desde Singapur. También participa en la operación la empresa española Noatum Maritime Services, que supervisa el paso de la carga por el puerto de Granadilla.

Western Sahara Resource Watch (WSRW) estuvo presente en el puerto de Granadilla, Tenerife, el 27 de mayo de 2025, durante la descarga de los componentes del buque de transporte Pacific Prospect, de mayor tamaño y con bandera de Hong Kong. El buque había llegado al puerto de Granadilla el 24 de mayo, tras transportar la carga desde el puerto chino de Jiangsu Hantong, cerca de Shanghai.

La llegada de esta carga al puerto de Granadilla fue cubierta por los medios locales de Tenerife.

BBC Greenland llevaba un tiempo fondeado frente a la playa de Las Teresitas, en Tenerife, a la espera de recoger el controvertido cargamento.

Las autoridades locales de las Islas Canarias parecen ser plenamente conscientes de que sus puertos están siendo utilizados como centro de tránsito para los aerogeneradores chinos que empresas marroquíes y extranjeras están construyendo en el territorio ocupado.

No es la primera vez que el puerto de Granadilla se utiliza como centro de tránsito para aerogeneradores con destino al territorio ocupado. WSRW informó sobre un hecho similar en 2023.

Green of Africa parece no tener página web, y WSRW no ha podido encontrar los datos de contacto de la empresa.

Descargar el vídeo aquí

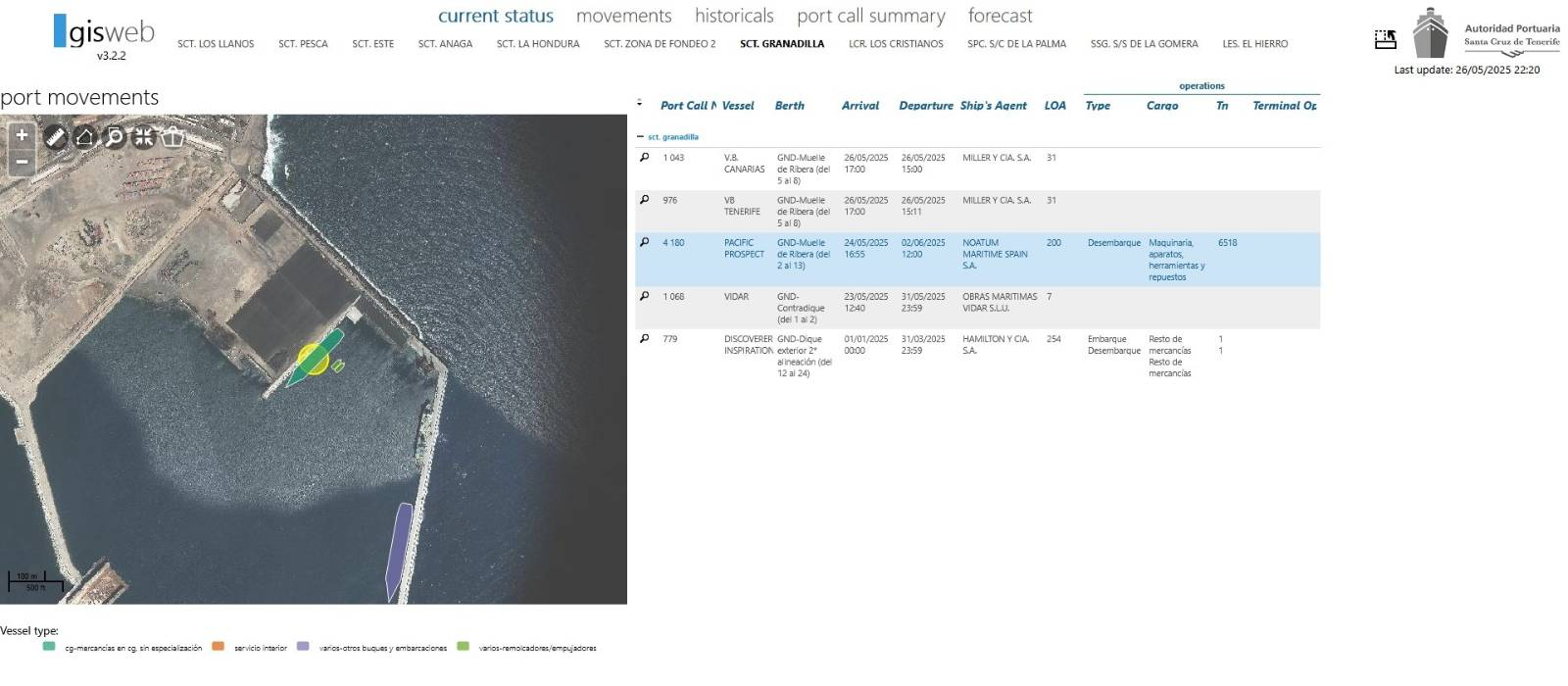

De las autoridades portuarias de Tenerife, Islas Canarias.



Ya que estás aquí....

El trabajo de WSRW se lee y se usa más que nunca. Trabajamos de forma totalmente independiente y en gran medida de manera voluntaria. Nuestro trabajo requiere tiempo, dedicación y agilidad. Lo hacemos porque creemos que es importante, y esperamos que tú también lo creas. Buscamos donantes mensuales que puedan apoyar nuestro trabajo. Si contribuyes con 3€, 5€, 8€ mensuales... o lo que pudieras aportar, el futuro de WSRW estaría mucho mejor asegurado. Aquí puedes configurar rápidamente una contribución mensual a WSRW.

Engie inicia la producción de energía en territorios ocupados

WSRW condena enérgicamente el flagrante desprecio de Engie por el derecho internacional en el Sáhara Occidental ocupado.

26 marzo 2025

TAQA y NAREVA ganaron un gigantesco proyecto energético en el Sáhara Occidental ocupado

Las empresas construirán 1.200 MW de capacidad de energía eólica en el Sáhara Occidental ocupado y una línea de transmisión de 1.400 km para transportar la electricidad hasta Marruecos, ayudando así al reino norteafricano en su flagrante violación del derecho internacional y de los derechos saharauis.

23 mayo 2025

Wärtsilä en política: defiende operaciones en territorios ocupados

La empresa finlandesa Wärtsilä se refiere al Sáhara Occidental como parte de Marruecos y cita las posturas de “ciertos países” para justificar sus operaciones en los territorios ocupados.

02 mayo 2025

Siemens Energy tergiversa las sentencias del TJUE

La multinacional alemana, que abastece a los proyectos energéticos marroquíes en el territorio ocupado, no interpreta bien las sentencias del Tribunal de Justicia de la Unión Europea.

07 abril 2025
